راهنمای عملی برای پروژههای نفت، گاز، پتروشیمی، پالایشگاه، نیروگاه و صنایع معدنی در ایران
در بسیاری از پروژههای صنعتی، بخش عمدهای از تجهیزات نصب میشود، کابلها کشیده میشود، پایپینگ تکمیل میشود، تابلوها برقدار میشوند و از نظر ظاهری پروژه «تقریباً تمامشده» به نظر میرسد؛ اما درست در همین نقطه است که پروژه وارد سختترین و حساسترین مرحله خود میشود:
تبدیل یک سایت ساخته شده به یک واحد آماده بهرهبرداری، ایمن، پایدار و قابل تحویل.
این مرحله همان جایی است که مفاهیمی مثل پیشراهاندازی، راهاندازی، استارتاپ، ICAPS، Punch List، RFC، RFSU، PSSR، Loop Check، Function Test، PTW، SIMOPS و Performance Test معنا پیدا میکنند.
تجربه پروژههای صنعتی نشان داده است که بسیاری از تأخیرهای سنگین، اختلافات قراردادی، حوادث ایمنی و هزینههای اضافی، نه در زمان نصب تجهیزات، بلکه در فاصله بین Mechanical Completion تا تحویل نهایی به بهرهبردار اتفاق میافتد.
این مقاله با نگاه اجرایی و منطبق بر فضای پروژههای ایران نوشته شده است؛ نه برای تعریفهای کتابی، بلکه برای پاسخ به این سؤال مهم:
چطور یک پروژه صنعتی را از مرحله تکمیل ساخت و نصب، بهصورت ایمن، قابل کنترل و قابل تحویل وارد بهرهبرداری کنیم؟
اهمیت پیشراهاندازی و راهاندازی در پروژههای صنعتی
در پروژههای نفت، گاز، پتروشیمی، پالایشگاه، نیروگاه، فولاد، صنایع معدنی، آب و فاضلاب و ترمینالهای صادراتی، مرحله راهاندازی فقط روشن کردن تجهیزات نیست.
راهاندازی یعنی اطمینان از اینکه:
- تجهیزات طبق مدارک مهندسی نصب شدهاند.
- تستهای لازم انجام شده و قابل استناد هستند.
- پانچهای بحرانی بسته شدهاند.
- سیستمها بهصورت مرحلهای و ایمن آماده ورود انرژی، سرویس و مواد فرآیندی هستند.
- مدارک تحویل، چکلیستها و فرمهای ICAPS یا CMS کامل شدهاند.
- ریسکهای HSE شناسایی و کنترل شدهاند.
- PSSR قبل از ورود مواد خطرناک یا راهاندازی نهایی انجام شده است.
- اپراتورها، تیم بهرهبرداری و تیم تعمیرات آماده تحویلگیری هستند.
در پروژه واقعی، مشکل معمولاً این نیست که «تعریف Commissioning چیست». مشکل این است که:
- یک پمپ نصب شده اما alignment نهایی ندارد.
- مدارک vendor ناقص است.
- Loop Check انجام شده ولی set pointها تأیید نشدهاند.
- برقدار کردن تابلو انجام شده اما مجوز PTW درست کنترل نشده است.
- Sub-system از نظر پایپینگ آماده است ولی Instrument پانچ باز دارد.
- سیستم Fire Water یا هوای ابزار دقیق هنوز پایدار نیست.
- RFC صادر نمیشود چون چند Punch ظاهراً کوچک، مانع تحویل سیستم شدهاند.
- تیم ساخت، راهاندازی و بهرهبرداری هرکدام تعریف متفاوتی از «آماده بودن» دارند.
اینجاست که حضور یک تیم باتجربه در پیشراهاندازی، راهاندازی و استارتاپ میتواند زمان تحویل پروژه را کوتاهتر، ریسکها را کمتر و اختلافات بین کارفرما، پیمانکار EPC، پیمانکار نصب، بهرهبردار و vendorها را قابل مدیریت کند.
مرز بین Construction، Pre-Commissioning، Commissioning و Startup
یکی از مشکلات رایج در پروژههای ایران این است که مرز بین ساخت، نصب، پیشراهاندازی، راهاندازی و استارتاپ شفاف نیست. همین موضوع باعث تداخل مسئولیتها، تأخیر در صدور مدارک، اختلاف بر سر Punch List و حتی ریسکهای ایمنی میشود.
بهصورت اجرایی، میتوان مراحل را اینگونه تفکیک کرد:
۱. تکمیل ساخت و نصب / Mechanical Completion
Mechanical Completion یا تکمیل مکانیکی به این معنی است که عملیات ساخت، نصب، مونتاژ، کابلکشی، نصب تجهیزات، نصب ادوات ابزار دقیق، نصب تابلوها، پایپینگ، ساپورتها، تجهیزات ثابت و دوار، تجهیزات برق و سیستمهای جانبی در یک محدوده مشخص، طبق مدارک مهندسی و الزامات QC تکمیل شده است.
در پروژههای ایران، این مرحله معمولاً با مدارکی مثل موارد زیر کنترل میشود:
- ITP
- Inspection Report
- Test Pack
- Check Sheet
- QC Clearance
- Mechanical Completion Certificate
- Punch List
- Marked-up Drawing
- As-built یا مدارک اصلاحشده
در عمل، Mechanical Completion زمانی معنا دارد که یک سیستم یا Sub-system از نظر ساخت و نصب قابل تحویل به تیم پیشراهاندازی باشد.
نکته مهم
بعضی فعالیتها مانند Hydrotest، Pneumatic Test، Line Check، Reinstatement و بخشی از Cleaning در بسیاری از پروژهها در محدوده Construction Completion یا Mechanical Completion دیده میشوند، نه الزاماً Commissioning. البته مرز دقیق این فعالیتها به قرارداد، روش اجرایی پروژه و ساختار ICAPS/CMS بستگی دارد.
بنابراین در یک پروژه واقعی نباید صرفاً با تعریفهای عمومی جلو رفت؛ باید دید در قرارداد، MDR، Systemization و Procedureهای پروژه چه چیزی مبنا قرار گرفته است.
۲. پیشراهاندازی / Pre-Commissioning
پیشراهاندازی معمولاً بعد از تکمیل ساخت و نصب یک سیستم یا Sub-system و پس از تأیید مدارک QC آغاز میشود.
هدف Pre-Commissioning این است که سیستم قبل از ورود به مرحله راهاندازی، از نظر تمیزی، صحت نصب، آمادهبودن تجهیز، کامل بودن تستها، ایمنی و مدارک قابل قبول شود.
در پروژههای ایران، پیشراهاندازی معمولاً با صدور RFC – Ready For Commissioning به پایان میرسد.
یعنی سیستم یا Sub-system آماده ورود به مرحله Commissioning است.
۳. راهاندازی / Commissioning
راهاندازی مرحلهای است که در آن عملکرد واقعی سیستمها بررسی میشود. در این مرحله، سیستمها بهصورت تکی و ترکیبی تست میشوند تا اطمینان حاصل شود که تجهیزات، کنترلها، اینترلاکها، آلارمها، تریپها، سیستمهای ایمنی، logicها و ارتباط بین دیسیپلینها درست کار میکنند.
در بسیاری از پروژهها، Commissioning با صدور RFSU – Ready For Start Up پایان مییابد.
یعنی سیستم آماده ورود به مرحله استارتاپ و بهرهبرداری اولیه است.
۴. استارتاپ / Startup
استارتاپ زمانی شروع میشود که سیستمهای لازم، مجوزهای لازم، PSSR، مدارک راهاندازی، نیروهای بهرهبرداری، مواد مصرفی، یوتیلیتیها و تجهیزات ایمنی آماده باشند.
در این مرحله، واحد از حالت تست و آمادهسازی وارد شرایط واقعی بهرهبرداری میشود.
استارتاپ ممکن است شامل موارد زیر باشد:
- ورود مواد فرآیندی
- برقراری سرویس واقعی
- راهاندازی sequenceهای عملیاتی
- بارگیری تدریجی
- پایدارسازی شرایط فرآیندی
- کنترل ارتعاش، دما، فشار، فلو، آمپر، level و سایر پارامترها
- رفع مشکلات اولیه بهرهبرداری
- آمادهسازی برای Performance Test
۵. بهرهبرداری اولیه و Performance Test
بعد از استارتاپ، معمولاً یک دوره بهرهبرداری اولیه یا Trial Operation انجام میشود. در این دوره، پایداری سیستم و عملکرد آن تحت شرایط واقعی بررسی میشود.
سپس بسته به قرارداد، Performance Test یا Guarantee Test انجام میشود تا مشخص شود واحد به ظرفیت، کیفیت، راندمان یا الزامات تضمینی مورد نظر رسیده است یا خیر.
در برخی پروژهها معیارهایی مانند موارد زیر مبنا قرار میگیرد:
- ۷۲ ساعت کارکرد مداوم
- رسیدن به ظرفیت مشخص
- عملکرد پایدار تجهیزات اصلی
- تولید محصول مطابق مشخصات
- دستیابی به مصرف انرژی یا راندمان تضمینی
- تحویل موفق به بهرهبردار یا کارفرمای اصلی
چرا پروژهها در مرحله راهاندازی گیر میکنند؟
در ظاهر، وقتی نصب انجام شده، شاید تصور شود که راهاندازی فقط چند تست نهایی است. اما در عمل، راهاندازی جایی است که تمام نقصهای پنهان پروژه خود را نشان میدهند.
مهمترین دلایل گیر کردن پروژهها در مرحله Pre-Commissioning و Commissioning عبارتاند از:
۱. تکمیل نبودن واقعی Mechanical Completion
گاهی یک سیستم بهصورت اسمی MC شده، اما وقتی تیم راهاندازی وارد میشود، مشخص میشود که:
- ساپورتها کامل نیستند.
- temporary blindها هنوز در مدار هستند.
- spool یا gasket اشتباه نصب شده است.
- مسیر drain یا vent ناقص است.
- Tagها با P&ID نمیخوانند.
- کابلکشی انجام شده ولی termination کامل نیست.
- earthing ناقص است.
- actuator نصب شده اما air tubing کامل نیست.
- instrument نصب شده اما impulse line آماده نیست.
در چنین شرایطی، راهاندازی عملاً تبدیل میشود به ادامه کار construction.
۲. Punch Listهای کنترلنشده
Punch List اگر درست مدیریت نشود، پروژه را قفل میکند.
در پروژههای حرفهای، پانچها معمولاً به چند دسته تقسیم میشوند:
Punch A
پانچهای بحرانی که مانع صدور RFC هستند. این موارد باید قبل از ورود سیستم به Commissioning بسته شوند.
Punch B
پانچهایی که مانع صدور RFSU هستند. یعنی ممکن است سیستم وارد برخی تستهای Commissioning شود، اما تا قبل از Startup باید بسته شوند.
Punch C
مواردی که مانع راهاندازی ایمن و عملکرد سیستم نیستند و میتوانند تا قبل از تحویل موقت یا نهایی بسته شوند.
مشکل رایج در پروژهها این است که همه پانچها بدون اولویت وارد لیست میشوند، اما هیچ سیستم مشخصی برای تعیین تکلیف، مسئول، تاریخ هدف، اثر روی RFC/RFSU و وضعیت واقعی وجود ندارد.
نتیجه این میشود که جلسههای روزانه راهاندازی فقط به مرور لیستهای طولانی Punch تبدیل میشود، بدون اینکه گره اصلی پروژه باز شود.
۳. آماده نبودن مدارک ICAPS یا CMS
در بسیاری از پروژههای نفت، گاز و پتروشیمی ایران، سیستمهایی مثل ICAPS یا سایر ابزارهای Completion Management System برای کنترل پیشرفت Pre-Commissioning و Commissioning استفاده میشوند.
اما داشتن نرمافزار بهتنهایی کافی نیست.
مشکلات رایج در ICAPS عبارتاند از:
- Sub-systemها درست تعریف نشدهاند.
- مرزبندی سیستمها با P&ID و SLD همخوان نیست.
- دیتابیس ناقص است.
- تجهیزات در Sub-system اشتباه قرار گرفتهاند.
- چکلیستها با واقعیت سایت نمیخوانند.
- Punchها درست کدگذاری نشدهاند.
- فرمها تکمیل شدهاند اما مدارک پشتیبان ندارند.
- درصد پیشرفت ICAPS با پیشرفت واقعی سایت تفاوت دارد.
در یک پروژه واقعی، اگر ICAPS درست پیادهسازی نشود، صدور RFC و RFSU به تأخیر میافتد و پروژه در مرحله تحویل سیستمها دچار اختلاف میشود.
۴. ناهماهنگی بین دیسیپلینها
راهاندازی ماهیت بیندیسیپلینی دارد.
برای راهاندازی یک پمپ ساده ممکن است این موارد لازم باشد:
- پایپینگ آماده و reinstated باشد.
- temporary strainer نصب شده باشد.
- alignment انجام شده باشد.
- روانکار مناسب شارژ شده باشد.
- seal pot یا seal system آماده باشد.
- موتور تست insulation و solo run را گذرانده باشد.
- کابل برق و کنترل کامل باشد.
- interlockهای لازم تست شده باشد.
- instrumentها calibrate و loop check شده باشند.
- مسیر suction و discharge آماده باشد.
- سیستم cooling یا flushing در صورت نیاز آماده باشد.
- PTW و JSA تأیید شده باشد.
اگر یکی از این موارد آماده نباشد، راهاندازی به تعویق میافتد.
۵. ضعف در PSSR
PSSR – Pre-Startup Safety Review یکی از مهمترین گیتهای ایمنی قبل از استارتاپ است.
در بسیاری از پروژهها، PSSR یا دیر انجام میشود، یا فقط به شکل یک جلسه تشریفاتی برگزار میشود. در حالی که PSSR باید مشخص کند آیا سیستم واقعاً برای ورود انرژی، مواد خطرناک یا بهرهبرداری آماده است یا نه.
در PSSR باید حداقل موارد زیر بررسی شود:
- بسته بودن Punchهای بحرانی
- تکمیل مدارک راهاندازی
- آماده بودن دستورالعملهای عملیاتی
- آماده بودن سیستمهای ایمنی
- تست شدن ESD، F&G، آلارمها و تریپها
- آماده بودن Fire Water، Deluge، Fire Extinguisher و مسیرهای فرار
- آموزش تیم بهرهبرداری و تعمیرات
- کنترل SIMOPS
- آماده بودن Permit to Work
- بررسی Risk Assessment و JSA
- وضعیت مواد شیمیایی، نیتروژن، هوای ابزار دقیق، برق اضطراری و یوتیلیتیها
- آماده بودن تیم واکنش اضطراری
بدون PSSR واقعی، استارتاپ تبدیل به یک ریسک جدی برای نفرات، تجهیزات، محیط زیست و اعتبار پروژه میشود.
Systemization؛ پایه تحویل مرحلهای پروژه
یکی از اصول مهم در راهاندازی پروژههای صنعتی، Systemization یا همان تفکیک سیستمیک پروژه یا سیستمبندی است. این یعنی پروژه به جای اینکه بر اساس Area (ناحیه جغرافیایی) یا نقشههای ساخت تحویل شود، به واحدهای عملیاتی کوچکتری به نام System و Sub-system تقسیم میشود که از نظر عملکردی مستقل و قابل راهاندازی باشند.
مثلاً در یک واحد صنعتی، سیستمها میتوانند شامل موارد زیر باشند:
- برق اصلی
- برق اضطراری
- UPS و Battery Charger
- هوای ابزار دقیق
- هوای سرویس
- نیتروژن
- آب آتشنشانی
- آب خنککننده
- سیستم کنترل
- سیستم ESD
- سیستم F&G
- پمپهای انتقال
- کمپرسورها
- مخازن
- خطوط فرآیندی
- سیستم تخلیه و Drain
- پکیجهای فرآیندی
- سیستم HVAC
- سیستم مخابرات و PAGA
- سیستم روشنایی و ارتینگ
در پروژه واقعی، اگر Systemization درست انجام نشود، اولویتبندی راهاندازی بههم میریزد.
برای مثال، نمیتوان یک پکیج فرآیندی را راهاندازی کرد وقتی:
- برق پایدار نیست.
- هوای ابزار دقیق آماده نیست.
- سیستم ESD تست نشده است.
- Fire Water آماده نیست.
- مسیر drain آماده نیست.
- اپراتور دسترسی ایمن ندارد.
- مدارک PSSR تکمیل نشده است.
بنابراین Systemization باید از ابتدای مرحله تکمیل نصب و ترجیحاً قبل از شروع جدی Pre-Commissioning مشخص شود.
فعالیتهای اصلی پیشراهاندازی در پروژههای صنعتی
فعالیتهای Pre-Commissioning بسته به نوع پروژه و قرارداد متفاوت است، اما در پروژههای ایران معمولاً شامل مجموعهای از فعالیتهای زیر است.
پیشراهاندازی پایپینگ
در بخش پایپینگ، فعالیتهای مهم عبارتاند از:
- Line Check
- بررسی تطابق خطوط با P&ID و Isometric
- کنترل جهت نصب ولوها، چکولوها، strainers و orificeها
- کنترل ساپورتها، spring hangerها، guideها و anchorها
- Pressure Test شامل Hydrotest یا Pneumatic Test طبق Test Pack
- Flushing
- Air Blowing
- Steam Blowing در صورت نیاز
- Chemical Cleaning یا Acid Cleaning در سیستمهای خاص
- Draining و Drying

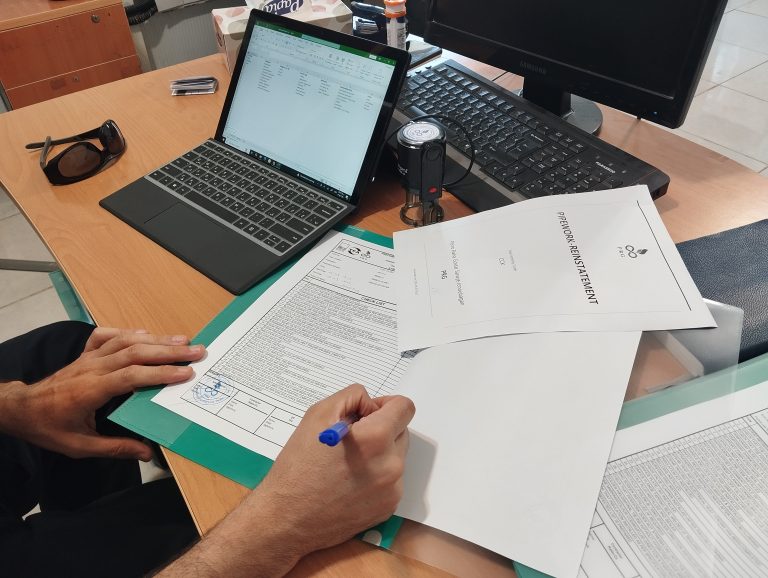

- Reinstatement بعد از تست
- نصب gasket نهایی
- برداشتن temporary blindها و نصب blindهای نهایی
- Face Cleaning فلنجها
- نصب temporary strainer قبل از راهاندازی پمپها
- Car Seal Open / Close برای ولوهای حساس
- بررسی مسیرهای vent و drain
- آمادهسازی مدارک test pack و punchها
نکته اجرایی
یکی از مشکلات رایج این است که خط hydrotest شده اما بعد از reinstatement، دوباره وضعیت خط کنترل نشده است. در نتیجه هنگام commissioning مشخص میشود که blind جا مانده، gasket اشتباه نصب شده یا temporary item در مدار باقی مانده است.
پیشراهاندازی تجهیزات مکانیکی
در تجهیزات مکانیکی، فعالیتها بسته به نوع تجهیز متفاوت است.
پمپها
برای پمپها معمولاً این موارد کنترل میشود:
- نصب صحیح baseplate و grouting
- final alignment
- soft foot check در صورت نیاز
- coupling check
- oil flushing یا شارژ روغن طبق دستورالعمل vendor
- بررسی seal system
- seal pot charging
- نصب temporary strainer
- free rotation
- بررسی direction of rotation موتور
- solo run موتور
- mechanical run test
- بررسی vibration، temperature و noise
- OTP یا Operational Test Procedure
- آمادهسازی برای بهرهبرداری
کمپرسورها
برای کمپرسورها حساسیت بیشتر است و معمولاً شامل موارد زیر میشود:
- alignment نهایی
- بررسی lubrication system
- oil flushing
- instrument و protection check
- interlock test
- permissive check
- vibration monitoring
- surge control check در صورت وجود
- auxiliary system readiness
- vendor supervision
- mechanical run test
- performance test طبق قرارداد
مخازن، درامها و فیلترها
برای تجهیزات ثابت معمولاً موارد زیر بررسی میشود:
- internal inspection
- تمیزکاری داخلی
- نصب internals
- tray یا demister check
- final inspection
- box-up clearance
- بستن manwayها
- leak test در صورت نیاز
- آمادهسازی مدارک تحویل
پیشراهاندازی برق
در بخش برق، پیشراهاندازی باید با حساسیت بالا و تحت کنترل مجوزهای ایمنی انجام شود، زیرا ورود انرژی الکتریکی یکی از مهمترین نقاط ریسک پروژه است.
فعالیتهای رایج شامل موارد زیر است:
- inspection نصب تجهیزات
- تست کابلها
- insulation resistance test
- continuity test
- high voltage test در صورت نیاز
- بررسی earthing و earth resistance
- تست ترانسفورماتورها
- تست switchgear
- تست MCC
- بررسی relay setting
- functional test مدارهای کنترلی
- تست protection devices
- تست UPS
- تست battery charger
- charge/discharge test باتریها
- تست EDG یا دیزل ژنراتور اضطراری
- تست روشنایی و emergency lighting
- motor solo run
- بررسی direction of rotation
- load test در تجهیزات منتخب
- آمادهسازی مدارک energization
نکته اجرایی
برقدار کردن تجهیزات نباید صرفاً با اعلام آمادگی یک دیسیپلین انجام شود. باید PTW، محدوده ایزولاسیون، وضعیت earthing، حضور نفرات مجاز، برچسبگذاری، barricade و هماهنگی با HSE و بهرهبرداری کنترل شود.
پیشراهاندازی ابزار دقیق و کنترل
ابزار دقیق معمولاً یکی از گلوگاههای اصلی راهاندازی است، چون عملکرد بسیاری از سیستمها به صحت سیگنالها، loopها، logicها و interlockها وابسته است.
فعالیتهای رایج در Instrument و Control شامل موارد زیر است:
- نصب صحیح instrumentها
- calibration تجهیزات
- stroke test control valveها
- تست shutdown valveها
- air tubing و leak test
- impulse line check
- کابلچک
- loop check از field تا control room
- alarm check
- set point verification
- logic test
- cause & effect test
- ESD function test
- F&G loop check
- detector test
- بررسی fire and gas mapping در صورت نیاز
- SAT برای DCS، ESD، F&G، PLC یا پکیجهای کنترلی
- بررسی communication بین سیستمها
- interlock test
- آمادهسازی مدارک loop folder
نکته اجرایی
Loop Check اگر فقط به دیدن تغییر عدد در DCS محدود شود، کافی نیست. باید مسیر کامل سیگنال، tag، range، unit، alarm، set point، action، fail position و اثر آن در logic بررسی شود.
پیشراهاندازی مخابرات و سیستمهای جانبی
در پروژههای صنعتی، سیستمهای Telecom و جانبی نقش مهمی در ایمنی و بهرهبرداری دارند.
فعالیتهای معمول شامل موارد زیر است:
- تست شبکه مخابرات
- تست PAGA
- تست CCTV
- تست تلفن صنعتی یا PABX
- تست radio system
- OTDR برای فیبر نوری
- تست continuity و insulation
- تست سیستمهای اعلام عمومی
- تست آنتنها و تجهیزات ارتباطی
- بررسی ارتباط با اتاق کنترل و واحدهای عملیاتی
در شرایط اضطراری، سیستمهایی مثل PAGA و ارتباطات رادیویی میتوانند نقش مستقیم در مدیریت بحران داشته باشند؛ بنابراین نباید بهعنوان سیستمهای کماهمیت دیده شوند.
پیشراهاندازی HVAC
در ساختمانهای صنعتی، اتاق کنترل، اتاق برق، اتاق باتری، ساختمان ابزار دقیق و پکیجهای حساس، سیستم HVAC اهمیت زیادی دارد.
فعالیتهای رایج شامل موارد زیر است:
- duct cleaning
- air balancing
- leak test خطوط مبرد
- vacuum و drying سیکل
- شارژ گاز
- تست damperها
- free run فنها و موتورها
- alignment و tension belt
- تست panelهای power و control
- loop check
- تست auto mode
- تست ارتباط با F&G در صورت وجود
- performance test سیستم
در برخی پروژهها، آماده نبودن HVAC میتواند مانع energization یا راهاندازی اتاقهای برق و کنترل شود.
پیشراهاندازی سیستمهای آتشنشانی و ایمنی
قبل از استارتاپ، سیستمهای ایمنی باید آماده و تستشده باشند.
این سیستمها شامل موارد زیر هستند:
- Fire Water Pumps
- Fire Water Network
- Hydrant
- Monitor
- Deluge System
- Sprinkler
- Foam System
- Fire Extinguisher
- F&G Detectors
- Manual Call Point
- Alarm و Beacon
- Emergency Shower و Eye Wash
- Emergency Lighting
- Escape Route
- Muster Point
نکته مهم
سیستم Fire Water فقط یک خط لوله آب نیست. در زمان استارتاپ، این سیستم باید از نظر فشار، دبی، آمادهبهکاری پمپها، برق اضطراری، ولوها، deluge valveها، drainها، پوشش منطقهای و دسترسی تیم آتشنشانی بررسی شده باشد.
فعالیتهای اصلی Commissioning
در مرحله Commissioning هدف این است که سیستمها بهصورت عملکردی تست شوند.
فعالیتهای رایج شامل موارد زیر است:
- Functional Test تجهیزات
- Integrated Test بین دیسیپلینها
- Test سیستمهای کنترلی
- Cause & Effect Test
- ESD Test
- F&G Test
- Interlock Test
- Alarm and Trip Validation
- Motor Run Test
- Pump Run Test
- Package Commissioning
- Utility Start-up
- Energization سیستمها
- آمادهسازی برای RFSU
در این مرحله، کار فقط پر کردن فرم نیست. باید رفتار واقعی سیستم دیده شود.
برای مثال، اگر سطح یک مخزن بالا رفت:
- آیا transmitter درست میخواند؟
- آیا آلارم در DCS ظاهر میشود؟
- آیا set point درست است؟
- آیا action تعریفشده انجام میشود؟
- آیا valve یا pump مربوطه فرمان درست میگیرد؟
- آیا ESD در شرایط لازم عمل میکند؟
- آیا اپراتور پیام واضح دریافت میکند؟
- آیا cause & effect مطابق آخرین revision است؟
نقش ICAPS در کنترل پیشرفت و تحویل سیستمها
در بسیاری از پروژههای نفت، گاز و پتروشیمی ایران، ICAPS ابزار اصلی مدیریت Pre-Commissioning و Commissioning است.
اما ICAPS زمانی ارزش دارد که با واقعیت سایت هماهنگ باشد.
خدمات ICAPS معمولاً شامل موارد زیر است:
- تعریف System و Sub-system
- تهیه marked-up P&ID و SLD
- تهیه دیتابیس تجهیزات
- تخصیص tagها به Sub-systemها
- تعریف چکلیستهای Pre-Commissioning و Commissioning
- کنترل تکمیل check sheetها
- ثبت و مدیریت Punch List
- تهیه گزارش پیشرفت واقعی
- کنترل مدارک RFC و RFSU
- هماهنگی با کارفرما، پیمانکار EPC، QC و تیم راهاندازی
- تهیه MDR یا مدارک تحویل commissioning
خطای رایج
بعضی پروژهها درصد پیشرفت ICAPS را بالا نشان میدهند، اما وقتی به سایت مراجعه میشود، مشخص میشود سیستم هنوز آماده نیست. پیشرفت ICAPS باید با walkdown، مدارک امضاشده، punch status و وضعیت واقعی تجهیزات تطبیق داده شود.
RFC و RFSU؛ دو گیت مهم در مسیر راهاندازی
در پروژههای واقعی، دو نقطه بسیار مهم وجود دارد:
RFC – Ready For Commissioning
RFC یعنی سیستم یا Sub-system آماده ورود به مرحله Commissioning است.
برای صدور RFC معمولاً باید موارد زیر تکمیل شده باشد:
- تکمیل Mechanical Completion
- بسته شدن Punchهای A
- تکمیل تستهای لازم Pre-Commissioning
- تکمیل check sheetها
- آماده بودن مدارک QC و ICAPS
- انجام walkdown مشترک
- تأیید کارفرما یا نماینده او
RFSU – Ready For Start Up
RFSU یعنی سیستم آماده ورود به مرحله Startup است.
برای صدور RFSU معمولاً باید موارد زیر انجام شده باشد:
- تکمیل تستهای Commissioning
- بسته شدن Punchهای B
- تکمیل function testها
- تست آلارمها، interlockها و tripها
- آماده بودن یوتیلیتیهای لازم
- آماده بودن مدارک بهرهبرداری
- تکمیل PSSR در صورت نیاز
- تأیید تیم بهرهبرداری، HSE، کارفرما و راهاندازی
PSSR؛ نقطهای که نباید تشریفاتی شود
یکی از نشانههای بلوغ یک تیم راهاندازی، نحوه برخورد آن با PSSR است.
PSSR نباید فقط یک فرم امضاشده برای عبور از گیت استارتاپ باشد. PSSR باید یک بررسی واقعی و میدانی باشد که نشان دهد:
- آیا سیستم ایمن است؟
- آیا تجهیزات آمادهاند؟
- آیا نفرات آموزش دیدهاند؟
- آیا دستورالعمل استارتاپ وجود دارد؟
- آیا شرایط اضطراری پیشبینی شده است؟
- آیا SIMOPS کنترل شده است؟
- آیا مسیرهای فرار، آتشنشانی، communication و emergency response آمادهاند؟
- آیا مواد خطرناک، انرژی الکتریکی، فشار، دما و عملیات همزمان تحت کنترلاند؟
بسیاری از حوادث جدی در زمان استارتاپ، نتیجه عبور سطحی از همین مرحله است.
SIMOPS و PTW در زمان راهاندازی
در پروژههای ایران معمولاً در زمان راهاندازی، هنوز بخشی از کارهای construction باقی مانده است. یعنی ممکن است همزمان این فعالیتها در سایت انجام شود:
- جوشکاری
- تست فشار
- برقدار کردن تابلو
- loop check
- flushing
- ورود نیتروژن
- راهاندازی پمپ
- کار در ارتفاع
- کار گرم
- عملیات لیفتینگ
- تست سیستم آتشنشانی
- حضور vendorها
- بازدید کارفرما و بهرهبردار
این شرایط همان SIMOPS – Simultaneous Operations است.
اگر SIMOPS درست مدیریت نشود، ریسک حادثه چند برابر میشود.
در این مرحله، سیستم PTW – Permit to Work باید جدی و زنده باشد، نه صرفاً یک برگه اداری.
موارد مهم در کنترل PTW و SIMOPS عبارتاند از:
- مشخص بودن محدوده کار
- مشخص بودن انرژیهای خطرناک
- ایزولاسیون مکانیکی و الکتریکی
- Lock Out / Tag Out در صورت نیاز
- gas test
- کنترل hot work
- هماهنگی با اتاق کنترل
- اطلاعرسانی به همه دیسیپلینها
- محدود کردن تداخل جبهههای کاری
- حضور HSE در فعالیتهای حساس
- toolbox meeting
- emergency plan
نقش Vendor در راهاندازی Packageها
در پروژههای صنعتی، بسیاری از تجهیزات بهصورت package تأمین میشوند؛ مثل:
- کمپرسور
- توربین
- بویلر
- پکیج تزریق مواد شیمیایی
- HVAC Package
- Analyzer Package
- Fire Fighting Package
- PLC Package
- UPS
- Diesel Generator
- پکیج تصفیه آب
- پکیجهای loading و unloading
- dedusting system
- conveyor system
- crane
برای این تجهیزات، حضور vendor یا نماینده سازنده در زمان راهاندازی اهمیت زیادی دارد.
مشکلات رایج در vendor coordination عبارتاند از:
- vendor دیر به سایت میرسد.
- مدارک vendor ناقص است.
- ابزار خاص vendor موجود نیست.
- قطعات یدکی یا consumable آماده نیست.
- شرایط سایت برای کار vendor آماده نیست.
- مسئولیت بین vendor، پیمانکار نصب و تیم راهاندازی شفاف نیست.
- SAT انجام نشده اما پروژه منتظر start-up است.
برای جلوگیری از این مشکلات، باید از قبل موارد زیر مشخص شود:
- زمان حضور vendor
- scope دقیق vendor
- ابزار و نفرات موردنیاز
- pre-requisiteهای حضور vendor
- مدارک لازم
- spare part و consumable
- فرمهای تست و acceptance criteria
- مسئولیت رفع پانچها
دردهای واقعی کارفرما در مرحله راهاندازی
کارفرمایی که به خدمات پیشراهاندازی و راهاندازی نیاز دارد، معمولاً با یکی یا چند مورد از مشکلات زیر مواجه است:
پروژه نصب شده اما آماده راهاندازی نیست
ظاهر پروژه کامل است، اما هنگام بررسی مشخص میشود:
- مدارک ناقص است.
- پانچها باز هستند.
- تجهیزات حساس تست نشدهاند.
- vendorها هماهنگ نیستند.
- یوتیلیتیها آماده نیستند.
- تیم بهرهبرداری هنوز تحویل نگرفته است.
برنامه راهاندازی واقعی وجود ندارد
گاهی schedule پروژه فقط فعالیتهای ساخت را خوب نشان میدهد، اما برنامه commissioning واقعی ندارد.
برنامه راهاندازی باید وابستگی بین سیستمها را نشان دهد.
مثلاً:
- تا برق آماده نباشد، بسیاری از پکیجها تست نمیشوند.
- تا instrument air آماده نباشد، control valveها کار نمیکنند.
- تا Fire Water آماده نباشد، ورود به برخی مراحل استارتاپ مجاز نیست.
- تا ESD و F&G تست نشود، ورود مواد خطرناک ریسک بالایی دارد.
Punch List از کنترل خارج شده است
وقتی پانچها زیاد میشوند و اولویتبندی ندارند، پروژه در جلسات متعدد گیر میکند.
یک تیم راهاندازی باتجربه باید بتواند Punchها را از نظر اثر روی RFC، RFSU، Startup و Handover اولویتبندی کند.
تحویل مدارک عقب افتاده است
در پروژههای صنعتی، تحویل فقط تحویل فیزیکی نیست. بدون مدارک، سیستم قابل تحویل نیست.
مدارک مهم شامل موارد زیر است:
- Check Sheetها
- Test Recordها
- Calibration Certificateها
- Loop Folderها
- Punch List Status
- Vendor Reportها
- SAT Reportها
- Function Test Sheetها
- PSSR Record
- Startup Procedure
- Operating Manual
- Maintenance Manual
- As-built Drawing
- ICAPS Dossier
- Handover Package
تیمها با هم هماهنگ نیستند
در راهاندازی، نبود هماهنگی بین Construction، QC، Commissioning، HSE، Operation، Maintenance، Planning، Vendor و کارفرما باعث تأخیر مستقیم میشود.
راهاندازی موفق فقط به نفر فنی نیاز ندارد؛ به مدیریت میدانی، برنامهریزی، پیگیری، جلسههای منظم، گزارش دقیق و تصمیمگیری سریع نیاز دارد.
خدمات یک تیم حرفهای پیشراهاندازی و راهاندازی
یک تیم حرفهای راهاندازی باید بتواند فقط «تست انجام دهد» نه؛ بلکه پروژه را تا تحویل ایمن و قابل قبول مدیریت کند.
خدمات اصلی چنین تیمی میتواند شامل موارد زیر باشد:
۱. مدیریت و راهبری Pre-Commissioning
- بررسی وضعیت Mechanical Completion
- حضور در walkdownها
- تهیه و کنترل Punch List
- بررسی test packها
- کنترل line check و reinstatement
- پیگیری cleaning، flushing، blowing، drying
- کنترل readiness هر Sub-system
- تکمیل چکلیستها
- آمادهسازی مدارک RFC
- هماهنگی بین دیسیپلینها
۲. مدیریت و اجرای Commissioning
- تهیه Commissioning Plan
- تهیه Procedureهای راهاندازی
- انجام functional test
- انجام integrated test
- کنترل ESD، F&G، alarm، trip و interlock
- هماهنگی vendorها
- راهاندازی یوتیلیتیها
- آمادهسازی RFSU
- پایش ریسکهای راهاندازی
- هماهنگی با بهرهبردار و کارفرما
۳. خدمات ICAPS و مدارک تحویل
- تعریف System و Sub-system
- تهیه marked-up P&ID و SLD
- تهیه دیتابیس ICAPS
- کنترل check sheetها
- ثبت و مدیریت Punch List
- تهیه گزارش پیشرفت واقعی
- تهیه RFC و RFSU dossier
- کنترل MDR
- هماهنگی برای امضا و تأیید مدارک
- رفع مغایرت بین سایت و دیتابیس
۴. HSE در پیشراهاندازی و راهاندازی
- تهیه Risk Assessment
- مشارکت در PSSR
- کنترل PTW
- مدیریت SIMOPS
- بررسی ایزولاسیونها
- کنترل فعالیتهای پرریسک
- برگزاری toolbox meeting
- مشارکت در مانورهای اضطراری
- پایش وضعیت fire fighting و emergency response
- ثبت و پیگیری anomaly report
۵. برنامهریزی و کنترل پیشرفت راهاندازی
- تهیه schedule واقعی commissioning
- کنترل وابستگی سیستمها
- تهیه look-ahead plan
- تهیه action plan روزانه و هفتگی
- پایش manpower
- بررسی جبهههای کاری
- گزارش گلوگاهها
- پیگیری کسری کالا، ابزار، vendor و مدارک
- گزارش پیشرفت به کارفرما
۶. پشتیبانی Startup و بهرهبرداری اولیه
- تهیه Startup Procedure
- هماهنگی ورود مواد و انرژی
- کنترل شرایط عملیاتی
- پایش پارامترهای کلیدی
- رفع مشکلات اولیه
- هماهنگی با اتاق کنترل
- ثبت رخدادهای راهاندازی
- حمایت از تیم بهرهبرداری
- آمادهسازی برای Performance Test
راهاندازی موفق چه نشانههایی دارد؟
یک پروژه زمانی راهاندازی موفق دارد که:
- سیستمها طبق اولویت درست تحویل شوند.
- RFC و RFSU واقعی و قابل دفاع صادر شود.
- پانچهای بحرانی قبل از ورود به مراحل حساس بسته شوند.
- ICAPS یا CMS با واقعیت سایت هماهنگ باشد.
- PSSR بهصورت واقعی انجام شود.
- PTW و SIMOPS کنترل شده باشد.
- vendorها بهموقع و با scope مشخص وارد شوند.
- تجهیزات بدون آسیب ناشی از راهاندازی غلط وارد سرویس شوند.
- بهرهبردار بداند چه چیزی را تحویل گرفته است.
- مدارک تحویل کامل باشد.
- Performance Test با حداقل ریسک و اختلاف انجام شود.
اشتباهات رایج در پیشراهاندازی و راهاندازی
در پروژههای صنعتی، برخی اشتباهات تکراری باعث تأخیر، حادثه یا هزینه اضافی میشوند.
شروع Commissioning قبل از آماده بودن واقعی سیستم
اگر سیستم از نظر construction کامل نباشد، تیم commissioning مجبور میشود نقصهای نصب را جبران کند. این کار هم زمان راهاندازی را میگیرد و هم مسئولیتها را مبهم میکند.
کماهمیت گرفتن مدارک
گاهی تیم پروژه تصور میکند وقتی تجهیز کار میکند، دیگر مدارک اهمیتی ندارد. اما در تحویل به کارفرما، بهرهبردار، بازرسی و حتی بررسی حوادث، مدارک نقش اساسی دارند.
نبودن نفرات باتجربه در walkdownها
Walkdown فقط قدم زدن در سایت نیست. نفر باتجربه در walkdown میتواند مشکلاتی را ببیند که بعدها مانع راهاندازی یا عامل حادثه میشوند.
انجام PSSR فقط روی کاغذ
PSSR اگر واقعی نباشد، پروژه را در برابر ریسکهای جدی آسیبپذیر میکند.
ناهماهنگی با بهرهبردار
بهرهبردار باید از مراحل مهم راهاندازی درگیر شود. اگر بهرهبردار در پایان کار وارد شود، احتمال اختلاف در تحویل بسیار زیاد میشود.
مدیریت ضعیف Vendorها
Vendor اگر در زمان مناسب در سایت نباشد یا پیشنیازهایش آماده نباشد، زمان زیادی از پروژه از دست میرود.
نقش تجربه میدانی در راهاندازی
در راهاندازی، داشتن دانش تئوری کافی نیست. بسیاری از تصمیمها در سایت و تحت فشار زمان گرفته میشوند.
مثلاً باید تشخیص داد:
- کدام Punch واقعاً مانع راهاندازی است و کدام قابل انتقال به مرحله بعد است.
- کدام تست باید تکرار شود و کدام با مدارک موجود قابل قبول است.
- آیا یک Sub-system واقعاً آماده RFC است یا فقط روی کاغذ کامل شده است.
- آیا شروع استارتاپ با وجود برخی Punchهای باز ریسک قابل قبول دارد یا نه.
- آیا vendor باید حتماً حضور داشته باشد یا تیم سایت میتواند طبق procedure کار را انجام دهد.
- آیا همزمانی دو فعالیت در سایت مجاز است یا باید متوقف شود.
این تشخیصها از روی کتاب به دست نمیآید؛ حاصل تجربه حضور در پروژههای واقعی است.
چرا انتخاب تیم راهاندازی اهمیت دارد؟
یک تیم ضعیف راهاندازی ممکن است فقط فرم پر کند، اما یک تیم حرفهای میتواند مسیر تحویل پروژه را کوتاهتر و ایمنتر کند.
تیم حرفهای باید تواناییهای زیر را داشته باشد:
- شناخت واقعی از فرآیند تحویل سیستمها
- تسلط به ICAPS یا CMS
- تجربه در Punch Management
- شناخت تستهای برق، ابزار دقیق، مکانیک، پایپینگ و فرآیند
- توانایی کار با vendorها
- شناخت الزامات HSE، PTW، SIMOPS و PSSR
- توانایی تهیه procedure و گزارش فنی
- قدرت هماهنگی بین کارفرما، EPC، نصب، QC، بهرهبردار و vendor
- حضور مؤثر در سایت
- تصمیمگیری فنی و اجرایی در شرایط فشار پروژه
پیشراهاندازی و راهاندازی در پروژههای نفت، گاز و پتروشیمی ایران
در پروژههای نفت، گاز و پتروشیمی ایران، معمولاً پیچیدگیهای خاصی وجود دارد:
- تعدد پیمانکاران
- تداخل ساخت و راهاندازی
- تغییرات مهندسی در لحظات پایانی
- کمبود کالا یا تأخیر در تأمین
- حضور محدود vendor خارجی یا داخلی
- فشار زمانی برای تحویل به کارفرمای اصلی
- پیچیدگی مدارک ICAPS
- نیاز به تأیید کارفرما، مشاور و بهرهبردار
- حساسیت بالای HSE
- وجود سیستمهای ایمنی حیاتی مثل ESD و F&G
- نیاز به هماهنگی با واحدهای در حال بهرهبرداری در پروژههای توسعهای
به همین دلیل، استفاده از تیمی که با فضای واقعی پروژههای ایران آشنا باشد، اهمیت زیادی دارد.
مسیر پیشنهادی برای تحویل موفق یک سیستم
برای اینکه یک سیستم صنعتی بهصورت منظم از construction به startup برسد، میتوان مسیر زیر را دنبال کرد:
مرحله اول: تعیین محدوده سیستم
- مشخص کردن System و Sub-system
- تهیه marked-up P&ID
- تهیه marked-up SLD برای برق
- تعیین مرزهای تحویل
- تعیین equipment list و line list
- تطبیق با ICAPS
مرحله دوم: بررسی Mechanical Completion
- کنترل مدارک QC
- walkdown میدانی
- تهیه Punch List
- تعیین Punch A/B/C
- رفع موارد بحرانی
- تکمیل test packها
مرحله سوم: اجرای Pre-Commissioning
- flushing، cleaning، drying، reinstatement
- تستهای برق
- calibration
- loop check
- تستهای مکانیکی
- تکمیل check sheetها
- آمادهسازی RFC
مرحله چهارم: صدور RFC
- بررسی مدارک
- walkdown مشترک
- بسته شدن Punch A
- تأیید کارفرما
- تحویل سیستم به Commissioning
مرحله پنجم: اجرای Commissioning
- functional test
- integrated test
- ESD/F&G test
- alarm و trip test
- motor run و pump run
- utility start-up
- package commissioning
- آمادهسازی RFSU
مرحله ششم: صدور RFSU
- بسته شدن Punch B
- تکمیل مدارک Commissioning
- تأیید HSE و بهرهبردار
- آمادهسازی PSSR
- تحویل برای Startup
مرحله هفتم: PSSR و Startup
- بررسی ایمنی پیش از استارتاپ
- کنترل PTW و SIMOPS
- ورود انرژی و مواد
- راهاندازی مرحلهای
- پایش شرایط عملیاتی
- رفع مشکلات اولیه
مرحله هشتم: Performance Test و تحویل
- بهرهبرداری پایدار
- انجام تست عملکرد
- تکمیل مدارک نهایی
- بستن Punch C
- تحویل به بهرهبردار یا کارفرمای اصلی
جمعبندی
پیشراهاندازی، راهاندازی و استارتاپ، مرحلهای است که در آن نتیجه سالها طراحی، خرید، ساخت و نصب باید به یک واحد قابل بهرهبرداری تبدیل شود.
در این مرحله، کوچکترین ضعف در مدارک، تستها، هماهنگی، HSE، ICAPS، Punch Management یا PSSR میتواند باعث تأخیر، حادثه، آسیب به تجهیزات یا اختلاف قراردادی شود.
یک راهاندازی موفق فقط به معنی روشن شدن تجهیزات نیست؛ بلکه یعنی:
- سیستمها درست تحویل شوند.
- مدارک قابل دفاع باشند.
- تستها واقعی انجام شده باشند.
- ریسکها کنترل شده باشند.
- بهرهبردار با اطمینان تحویل بگیرد.
- واحد پایدار و ایمن وارد سرویس شود.
به همین دلیل، انتخاب تیم متخصص برای مدیریت و اجرای Pre-Commissioning، Commissioning و Startup یکی از تصمیمهای کلیدی در موفقیت پروژههای صنعتی است.
خدمات پیشراهاندازی، راهاندازی و استارتاپ
شرکتهای صنعتی، پیمانکاران EPC، کارفرمایان پروژه و بهرهبرداران میتوانند برای کاهش ریسک و تسریع تحویل پروژه، از خدمات تخصصی در حوزههای زیر استفاده کنند:
- مدیریت و نظارت بر Pre-Commissioning
- اجرای Commissioning سیستمها و تجهیزات
- خدمات ICAPS و Completion Management
- تهیه و کنترل Punch List
- تهیه Procedureهای راهاندازی و استارتاپ
- برنامهریزی و کنترل پیشرفت راهاندازی
- هماهنگی Vendorها
- انجام PSSR و Risk Assessment
- مدیریت PTW و SIMOPS
- پشتیبانی Startup و بهرهبرداری اولیه
- آمادهسازی مدارک RFC، RFSU و Handover
- پشتیبانی Performance Test و تحویل نهایی
اگر پروژه شما در مرحله تکمیل نصب، پیشراهاندازی، راهاندازی یا استارتاپ قرار دارد، مهمترین اقدام این است که وضعیت واقعی سیستمها، Punchها، مدارک، ICAPS، HSE و آمادگی بهرهبرداری بهصورت میدانی و دقیق بررسی شود.
زیرا در پروژههای صنعتی، هر روز تأخیر در راهاندازی فقط یک تأخیر ساده نیست؛ میتواند به معنی افزایش هزینه، از دست رفتن فرصت تولید، فشار قراردادی، فرسودگی تیم پروژه و افزایش ریسکهای ایمنی باشد.
در شرکت پترو رها گستر صنایع جنوبگان، خدمات پیشراهاندازی، راهاندازی و استارتاپ واحدهای صنعتی با تکیه بر تجربه میدانی نیروهای متخصص، شناخت الزامات HSE، تسلط بر سیستمبندی پروژه، مدیریت پانچلیست، کنترل مدارک تحویل و کار با سیستمهای مدیریت تکمیل مانند ICAPS/CMS ارائه میشود.
رویکرد ما صرفاً انجام تستها یا تکمیل فرمها نیست؛ هدف اصلی، کمک به کارفرما برای رسیدن به یک تحویل ایمن، قابلردیابی و قابلاتکا از پایان ساخت تا آمادگی واقعی برای بهرهبرداری است. در این مسیر، هماهنگی نزدیک با تیمهای کارفرما، پیمانکار EPC، بهرهبرداری، HSE، QC و Vendorها نقش کلیدی دارد.
حضور نیروهای باتجربه در سایت، انضباط اجرایی، پیگیری مستمر پانچها، توجه به جزئیات فنی و مستندسازی دقیق، به کارفرمایان کمک میکند ریسک استارتاپ را کاهش دهند، آمادگی واحد را بهدرستی ارزیابی کنند و با اطمینان بیشتری وارد مرحله بهرهبرداری پایدار شوند.
اگر پروژه شما در مرحله پیشراهاندازی، راهاندازی، استارتاپ، مدیریت تکمیل، آمادهسازی مدارک تحویل، اتصال به واحدهای در حال بهرهبرداری، توقفات تعمیراتی یا راهاندازی مجدد قرار دارد، تیم ما آماده است در کنار شما باشد.
